Part1 ある家の家づくりの記録
Part2 ある家の家づくりの記録




所要
日数
内    容

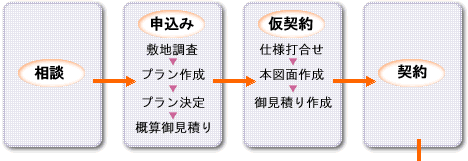

設計依頼
住宅金融公庫申込(資金計画)
年金住宅融資申込(資金計画)
建築確認申請
8
13
14
地鎮祭
建築確認合格
住宅金融公庫
融資予約通知 工事着工 約半月
35
38
46
50
現場審査の申請(中間検査・・屋根工事完了の10日くらい前に)

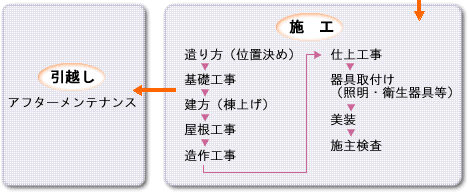

上棟式
屋根工事完了 約1ヵ月
中間資金請求の為の手続き(必ずご本人様が処理)
74
中間資金入金(毎月10日・25日)
「住宅取得完了報告書の手続」(年金)の書類を銀行より受取
保証料(年金)の支払い(完成の1ヵ月前までに)
110
125
128
住所移転の手続き後、司法書士の先生へ登記の手続の依頼
工事完了届け提出
建物完成(外構工事は完成してなくて良い) 約4ヵ月
130
131
132

135
145
149
155
検査済証受取
登記完了
公庫資金受取・抵当権設定の手続
(初めての資金請求の時は本人が処理)
年金資金請求の為の手続き
外構工事完了
公庫抵当権設定完了
年金抵当権設定完了
170
180
公庫最終資金入金(毎月10日・25日)
約5ヵ月半 年金資金入金(毎月10日・25日) 約6ヵ月
